Hrubá stavba v detailu: Zateplení fasády lícovým zdivem (pracovní postup)
Jak postupovat při realizaci zateplení fasády lícovým zdivem s provětrávanou mezerou?

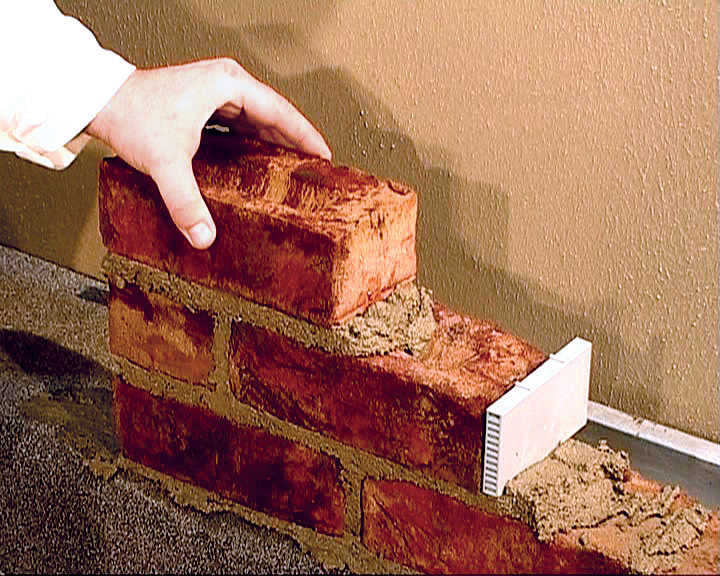

07 | Založení rohu
Při založení rohu zdiva je třeba dodržet vzájemné provázání zdiva. Proto je třeba druhou řadu začít lícovou cihlou s poloviční délkou a třetí řadu opět celou cihlou.
08 | Realizace plochy zdiva

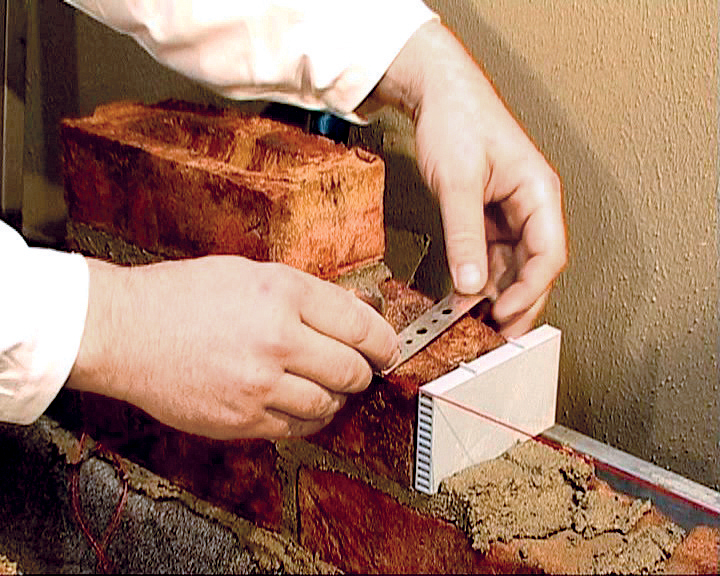

Při zdění plochy zdiva se používá pouze takzvaný systém zdění do šňůry. Aby bylo možné napnout zednickou šňůru, připevní se v místě vytvořeného rohu ocelové zdicí spojky, které se ohnou.

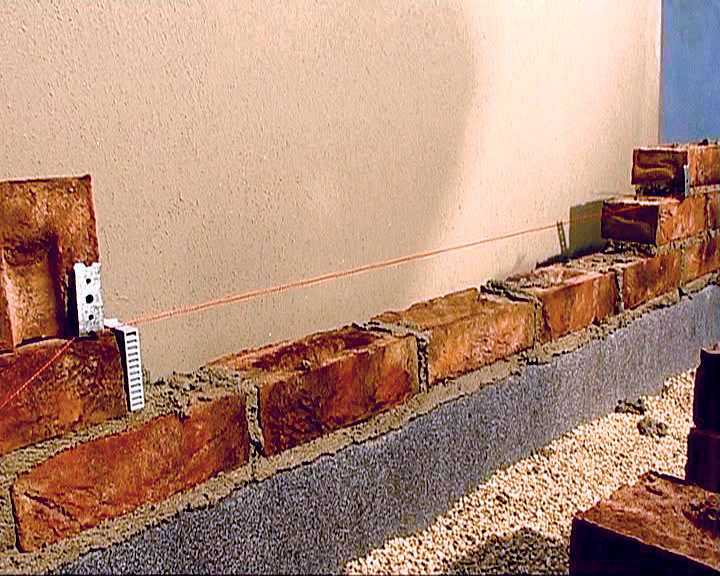

09 | Napnutí šňůry
Mezi dva založené rohy se do požadované výšky napne pevná tenká zednická šňůra. Ta vymezí požadovanou úroveň, do které se ukládají zdicí cihly. Není dovoleno používat jiné pomocné „vymezovače“ spár (lišty, podložky). Mohla by se tím ovlivnit kvalita lepeného spoje, a to vznikem trhlin, dutin apod.

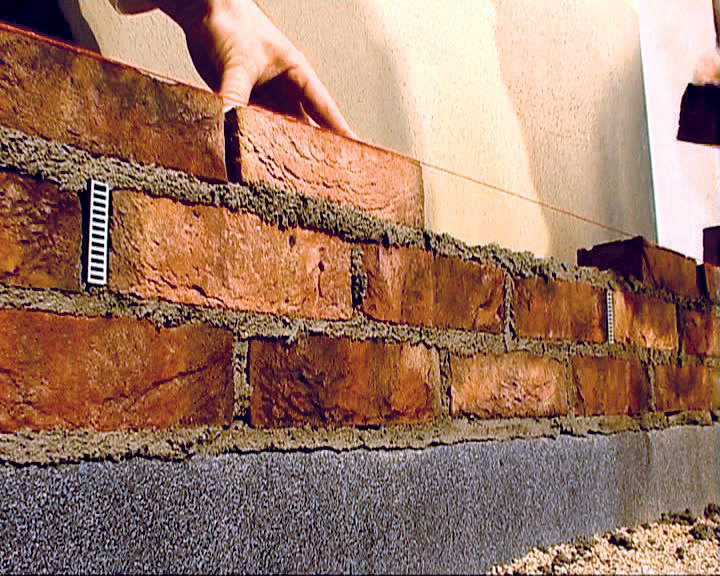

10 | Konečné usazení

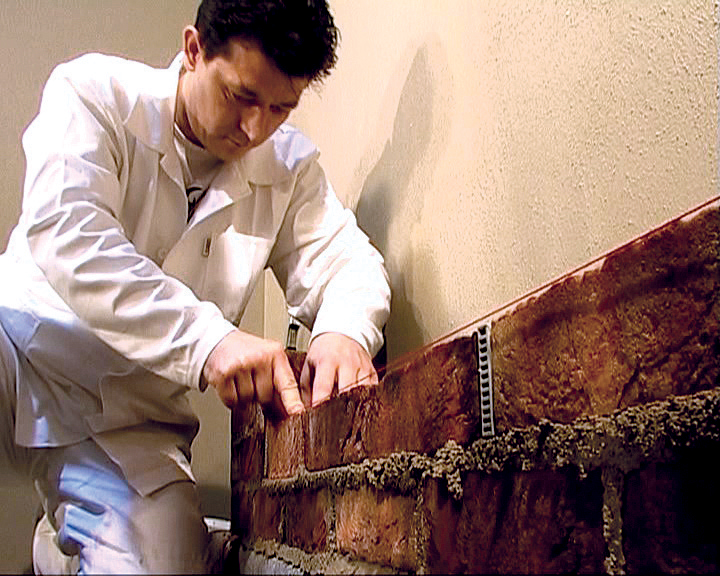

Ihned po ukládání cihel se provádí jejich konečné usazení do požadované polohy, a to jejich mírným přitlačením.
11 | Vytlačená malta
Při zdění se nechá vytlačená zdicí malta ve spáře, aby bylo později čím dotvářet její konečný vzhled.
12 | Lícová strana zdiva

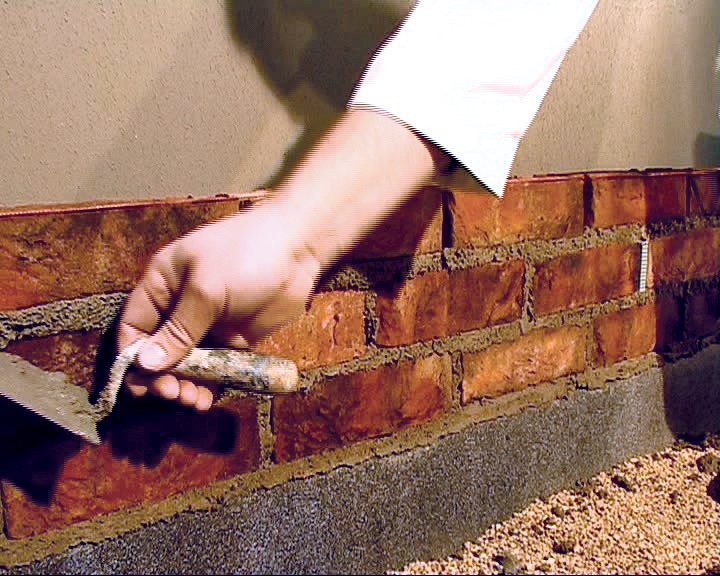

Vždy po vyzdění přibližně tří vrstev se přečnívající malta odebere seříznutím pomocí zednické lžíce na lícové straně zdiva.
13 | Rubová strana zdiva
Rubová strana zdiva se už ponechá bez dalších úprav. Zdicí malta díky tixotropní přísadě nestéká a nezaplňuje tak vzduchovou mezeru. Následně se do vzniklé vzduchové mezery vloží tepelná izolace, která se přichytí o podkladovou konstrukci.

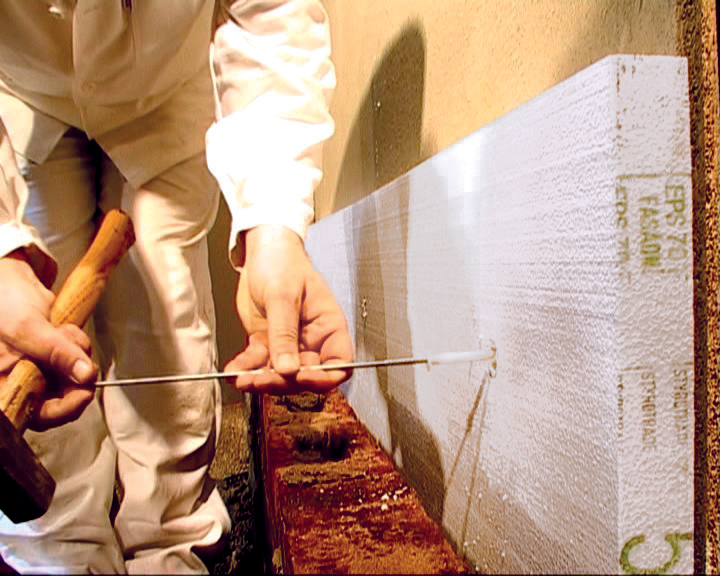

14 | Tepelná izolace

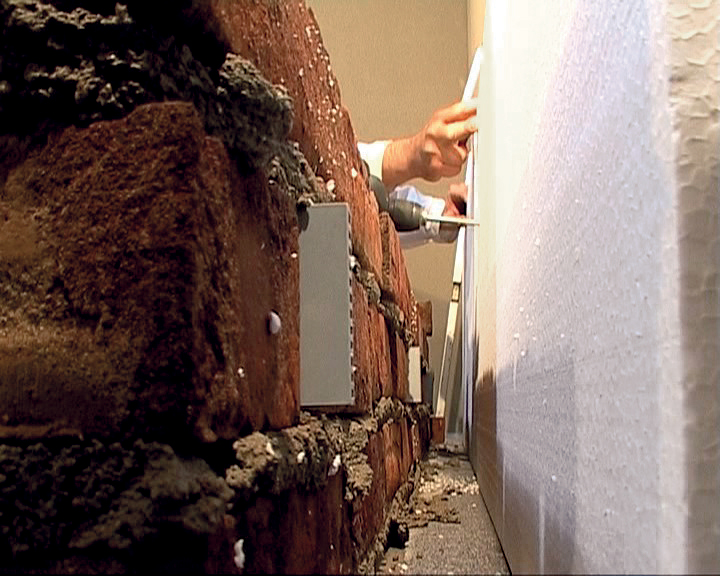

Do tepelné izolace se pomocí elektrické vrtačky vyvrtá v místě přichycení izolace kotvou otvor. Jako tepelnou izolaci lze použít fasádní polystyren nebo minerální vlnu. Připevnění polystyrenu se realizuje speciálními kotvami z nerezavějící oceli.

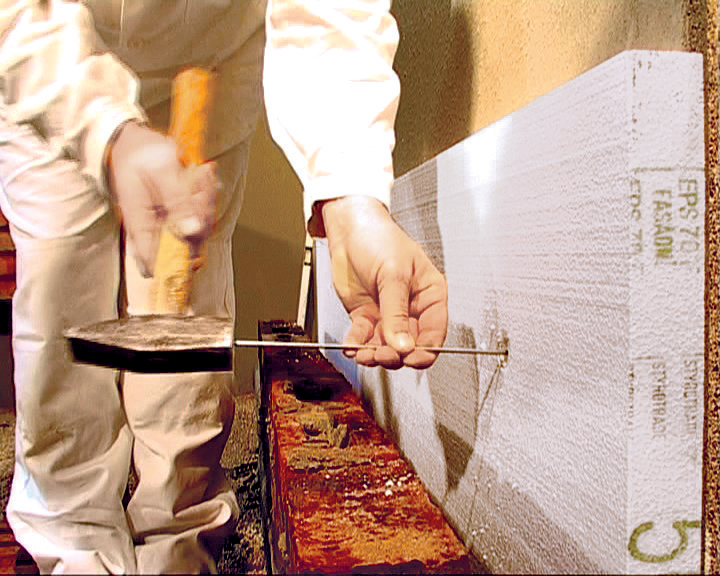

15 | Naražení kotvy

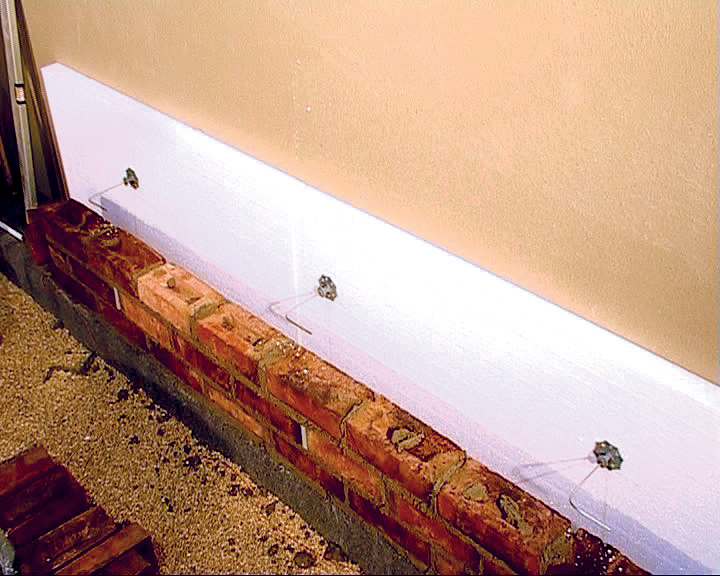

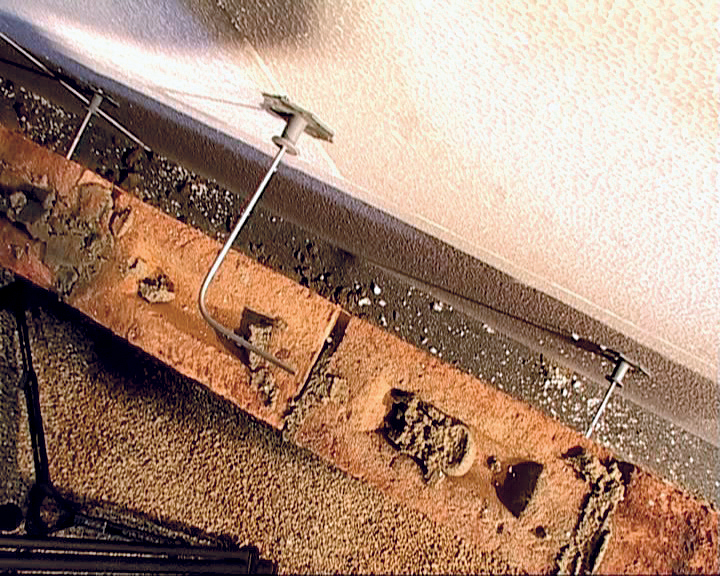

Izolace se na podkladovou konstrukci nelepí, pouze se fixuje distanční podložkou. Kotva se do předvrtaného otvoru narazí kladivem. Musí se umístit v úrovni ložné spáry zdiva. Na naraženou kotvu se nasadí vymezovací podložka, kterou se tepelná izolace fixuje tak, aby se vytvořila volná vzduchová mezera.
16 | Další kotvy
Přečnívající délka trnu se ohne ve směru probíhající ložné spáry. Tepelná izolace se kotví přibližně v místě každé třetí lícové cihly. Přesný počet a rozmístění kotev je třeba určit statickým výpočtem.

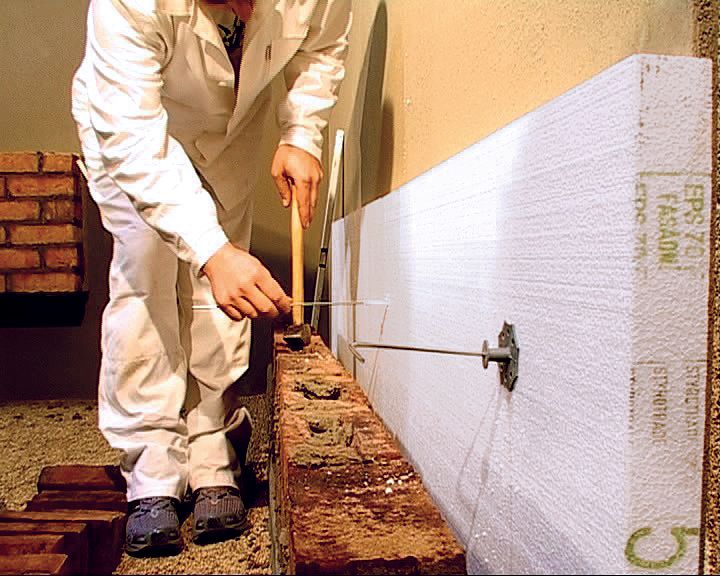

17 | Vtlačení trnu do malty
Kotvení se provádí průběžně se zděním lícového zdiva. Ohnutý konec trnu se vtlačí do čerstvě nanesené zdicí malty v ložné spáře, čímž se dosáhne vzájemného propojení lícového zdiva a podkladní konstrukce.
18 | Kotvení dalších řad
Kotvy další řady se umísťují vždy mezi dvě kotvy podlimitní. Kotvením zdiva se zabezpečí jeho stabilita.
19 | Konečná úprava spáry

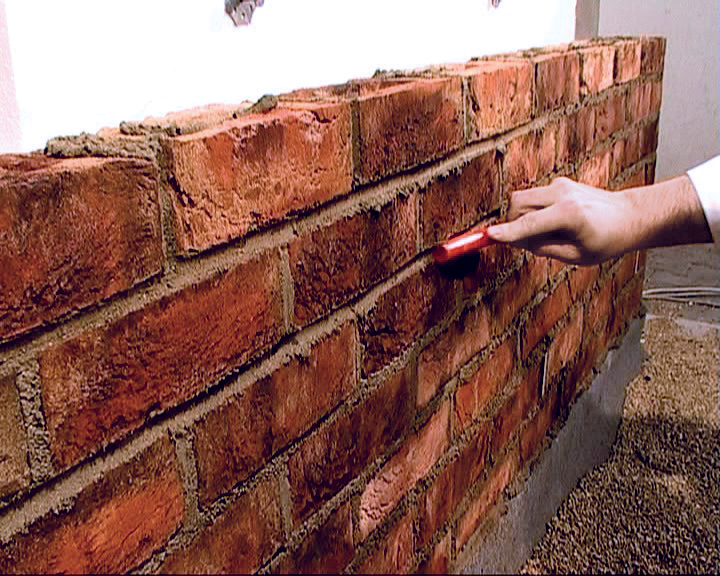

Konečná podoba spáry se upravuje pomocí půlkulatého plastového nářadí. Tato úprava se provádí po zavadnutí malty ve spáře, ale ještě před jejím ztvrdnutím. Nářadí, kterým se provádí tato úprava, se nesmí namáčet do vody.

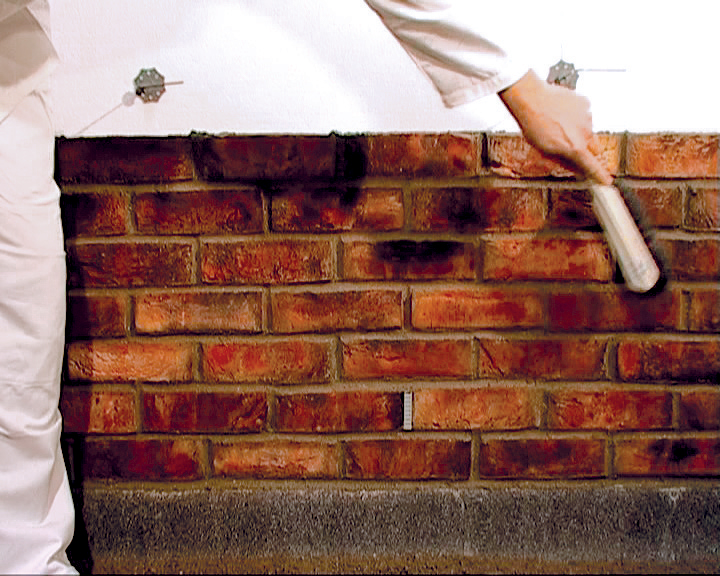

20 | Očištění povrchu
Nakonec se celá plocha uskutečněného lícového zdiva očistí nasucho koštětem.
