Zateplení fasády minerálními deskami (pracovní postup)
Minerální tepelněizolační desky Multipor ETX představují nehořlavé řešení zateplení fasád s vysokou požární bezpečností. Systém využívá lepené a mechanicky kotvené desky, které se následně opatřují výztužnou vrstvou a systémovou omítkou. Správná příprava podkladu, dodržení technologických postupů a precizní provedení detailů jsou zásadní pro dlouhodobou funkčnost celého zateplovacího systému.
Podklad musí být pevný, soudržný, čistý a bez trvalého zvlhčování nebo výrazně zvýšené vlhkosti. Odstraníme prach, mastnotu, zbytky malty, nátěry a nesoudržné části. Ověříme přídržnost podkladu, přičemž jednotlivá hodnota musí dosahovat nejméně 80 kPa a průměrná hodnota nejméně 200 kPa. Nerovnosti nesmějí překročit 10 mm/m. Pórobeton vyspravíme maltou Ytong BASE TP400, ostatní minerální podklady vápenocementovou omítkou GP třídy CS II. Přídržnost vyrovnávací vrstvy musí dosahovat alespoň 250 kPa. Nerovnosti nevyrovnáváme změnou tloušťky izolace a dilatační spáry podkladu zachováme také v zateplovacím systému.

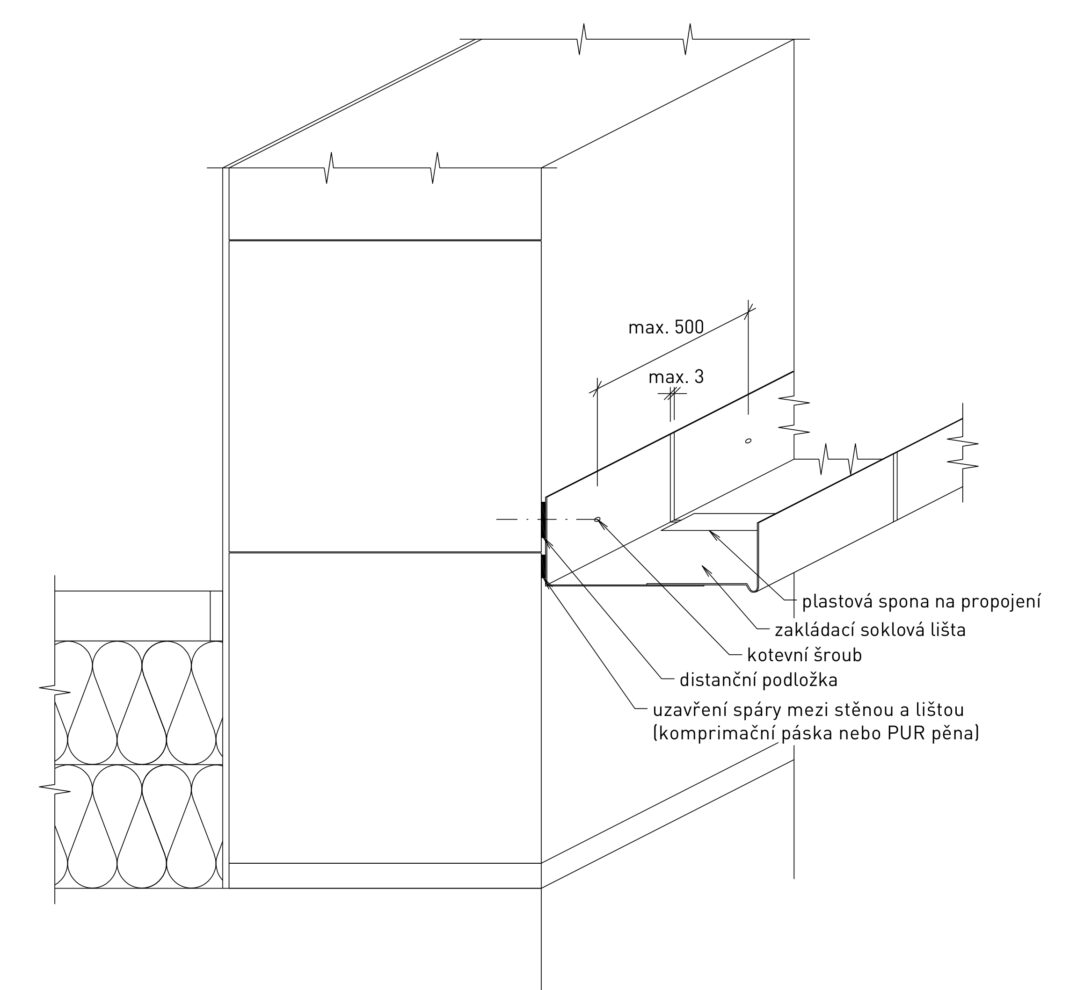

Zakládací soklové lišty osadíme vodorovně s roztečí kotev nejvýše 500 mm a mezerami mezi lištami maximálně 3 mm. Použijeme distanční podložky a spojovací spony, spáru za lištou utěsníme proti proudění vzduchu. Alternativně můžeme systém založit na soklové izolaci z XPS nebo EPS Perimeter přibližně 500 mm nad upraveným terénem. Před lepením desek připravíme okenní napojovací profily, těsnicí pásky u oplechování a kotevní prvky procházející izolací. Ty od desek oddělíme pružnou pěnovou dilatační páskou. V místech ukončení systému předem vložíme do malty na podkladu výztužnou tkaninu v šířce nejméně 100 mm.

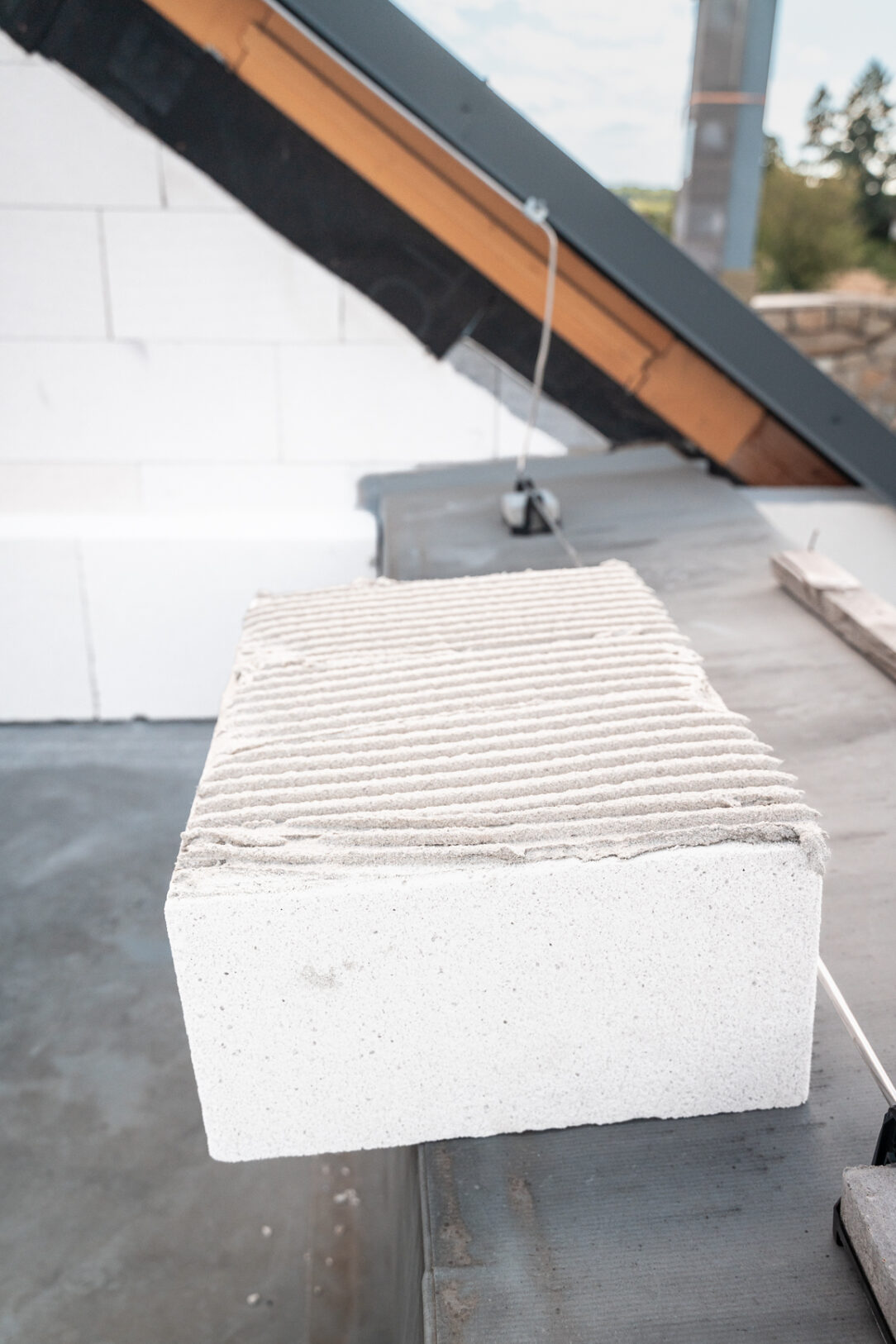

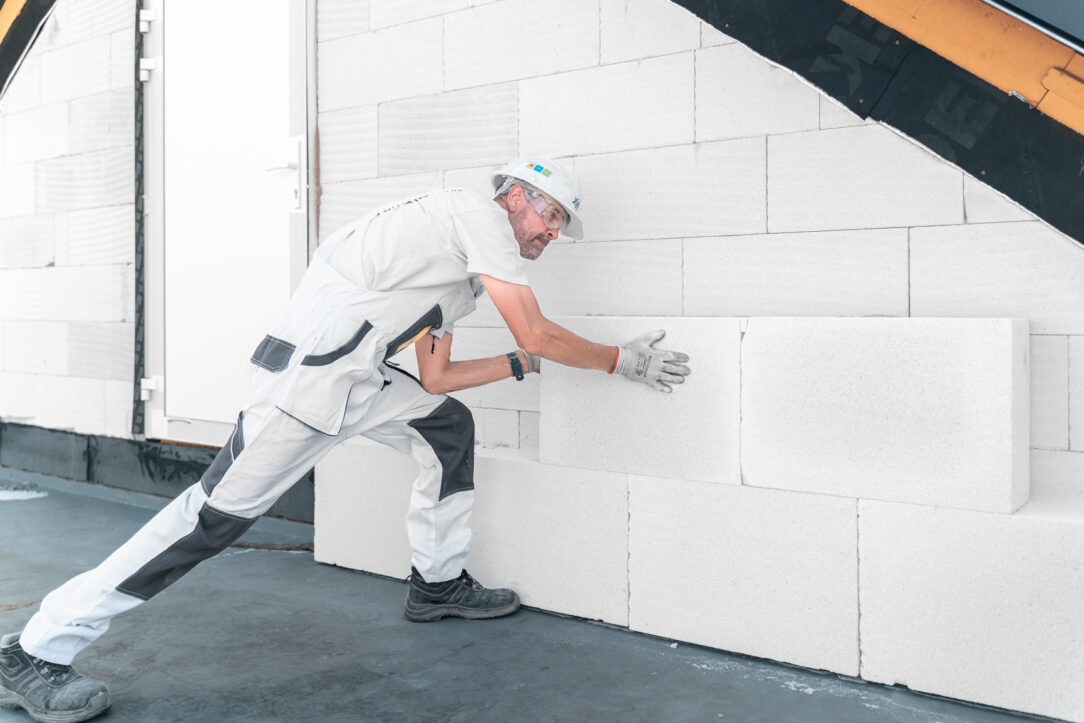

Pro lepení a stěrkování desek použijeme Multipor lehkou maltu, kterou připravíme smícháním 20 kg směsi se 7,5 l vody. Po promíchání necháme 5 minut odstát a znovu promícháme. Zpracovatelnost je přibližně 1,5 hodiny. Dodržíme teplotu vzduchu i materiálu +5 až +30 °C, relativní vlhkost nejvýše 85 % a rychlost větru maximálně 10,8 m/s. Pracovní plochy chráníme lešenářskými sítěmi nebo jiným vhodným prostředkem. Při nerovnosti podkladu do 5 mm/m nanášíme maltu celoplošně na desku, nikoli na stěnu, zubovým hladítkem 12 nebo 15 mm podle tloušťky izolace. Hřebeny vedeme kolmo ke směru následného posunu. Desku přitlačíme k podkladu přibližně 20 mm od sousední desky a posuneme k ní nejméně o 20 mm, aby se malta rozetřela bez proniknutí do styčné spáry. Při nerovnosti do 10 mm/m můžeme použít lepení na pásy a terče s pokrytím alespoň 70 % plochy desky. Ostění, nadpraží a přířezy užší než 150 mm lepíme vždy celoplošně.

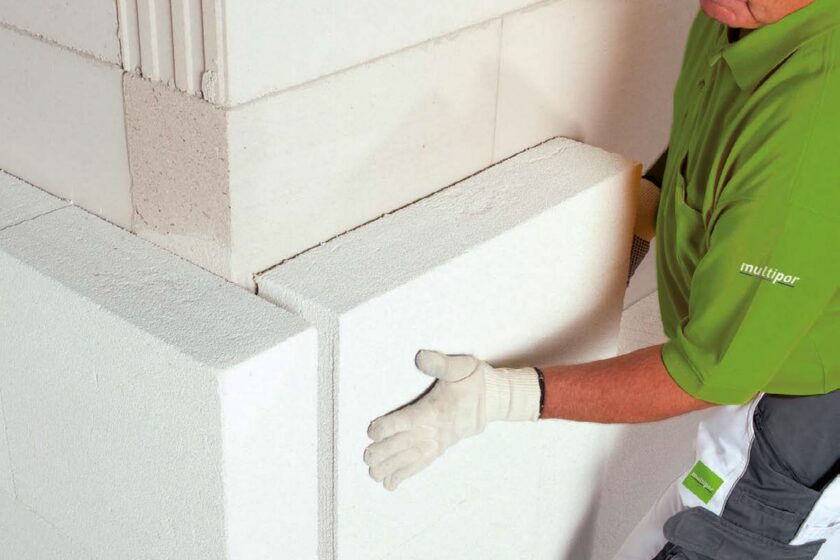

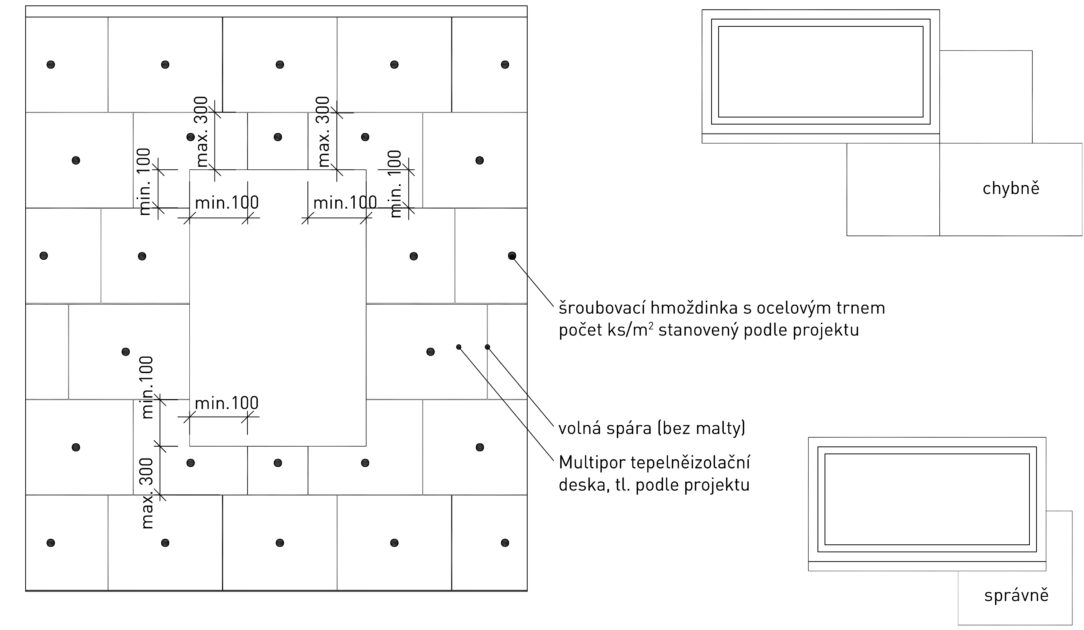

Od zakládací lišty postupujeme zdola nahoru. Desky ukládáme na sraz, bez malty ve styčných spárách, se vzájemným převázáním nejméně 150 mm. Styky desek musí být vzdáleny alespoň 100 mm od stávajících spár, trhlin a změn tloušťky či materiálu podkladu. Konstrukční dilatace nepřekrýváme a spáry širší než 4 mm vyplníme podle příručky PUR pěnou, nikoli maltou. Přednostně používáme celé desky, dořezy široké nejméně 150 mm. Svislý rozměr desky neskládáme z menších pásů ani nevytváříme požadovanou tloušťku izolace lepením tenčích desek na sebe. Na nárožích převazujeme celé desky s přesahem přes výslednou hranu, který po přibližně 1–2 dnech opatrně odřízneme nebo zabrousíme. Dořezy neumisťujeme do rohů, koutů ani k ukončení systému. U okenních a dveřních otvorů vytvoříme ozub nejméně 100 mm, aby styčná spára nevycházela z rohu otvoru. Fasádní deskou čelně překryjeme přířez izolace v ostění či nadpraží tak, aby jejich styk ležel v ploše ostění.

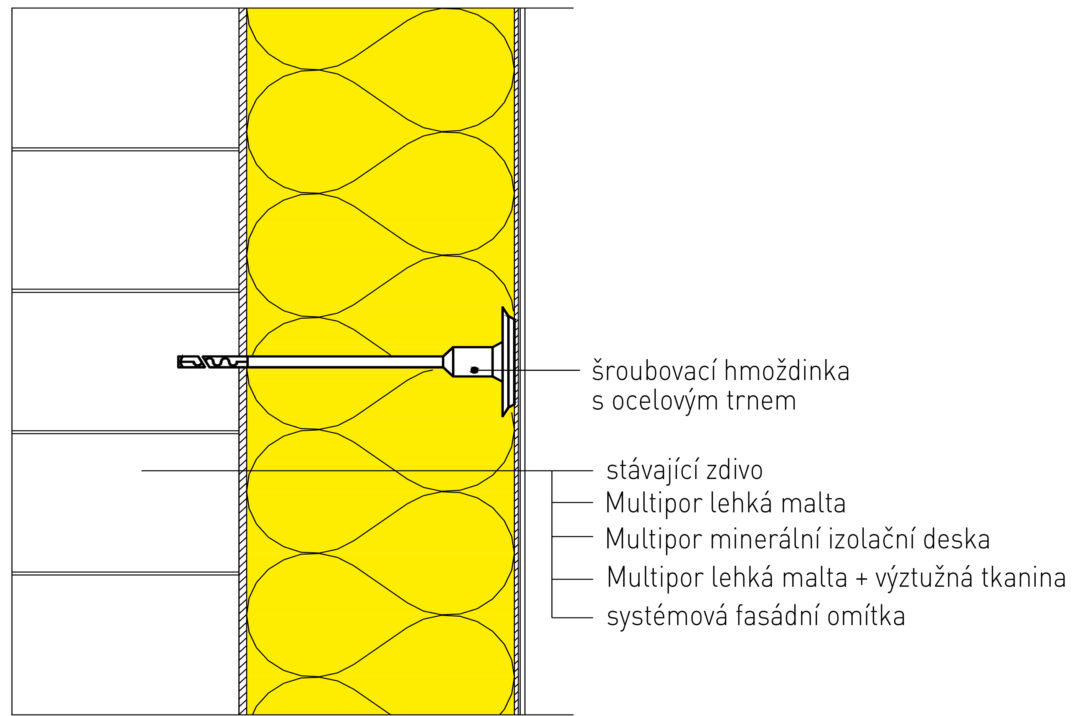

Desky mechanicky kotvíme přibližně 1–3 dny po nalepení, po zatuhnutí malty a před provedením výztužné vrstvy. Typ, délku, počet a rozmístění hmoždinek stanovuje kotevní plán podle zatížení větrem a tahové zkoušky v podkladu. Použijeme šroubovací hmoždinky s ocelovým trnem a talířem o průměru nejméně 60 mm. Minimální počet je 4 ks/m², základní schéma však počítá s jednou kotvou uprostřed každé desky. U formátu ETX 599 × 400 mm to odpovídá přibližně 4,2 ks/m². Při lepení na terče umisťujeme kotvy do míst lepicích terčů.
Otvory vrtáme kolmo k podkladu, do pórobetonu a dalších pórovitých materiálů bez příklepu. Průměr vrtáku volíme podle hmoždinky a hloubku otvoru o 10 mm větší, než je kotevní hloubka. Pro pórobeton příručka uvádí kotevní hloubku 65 mm. Do délky kotvy započítáme také lepicí vrstvu a případnou původní omítku. Od okrajů stěn, otvorů a dilatací dodržíme vzdálenost nejméně 100 mm. Kotvy osazujeme povrchovou montáží, přičemž talíř nesmí být zatlačen hlouběji než 10 mm do izolace. Vadně osazenou kotvu nahradíme novou v její blízkosti. Pokud původní kotvu odstraníme, otvor doplníme izolantem.

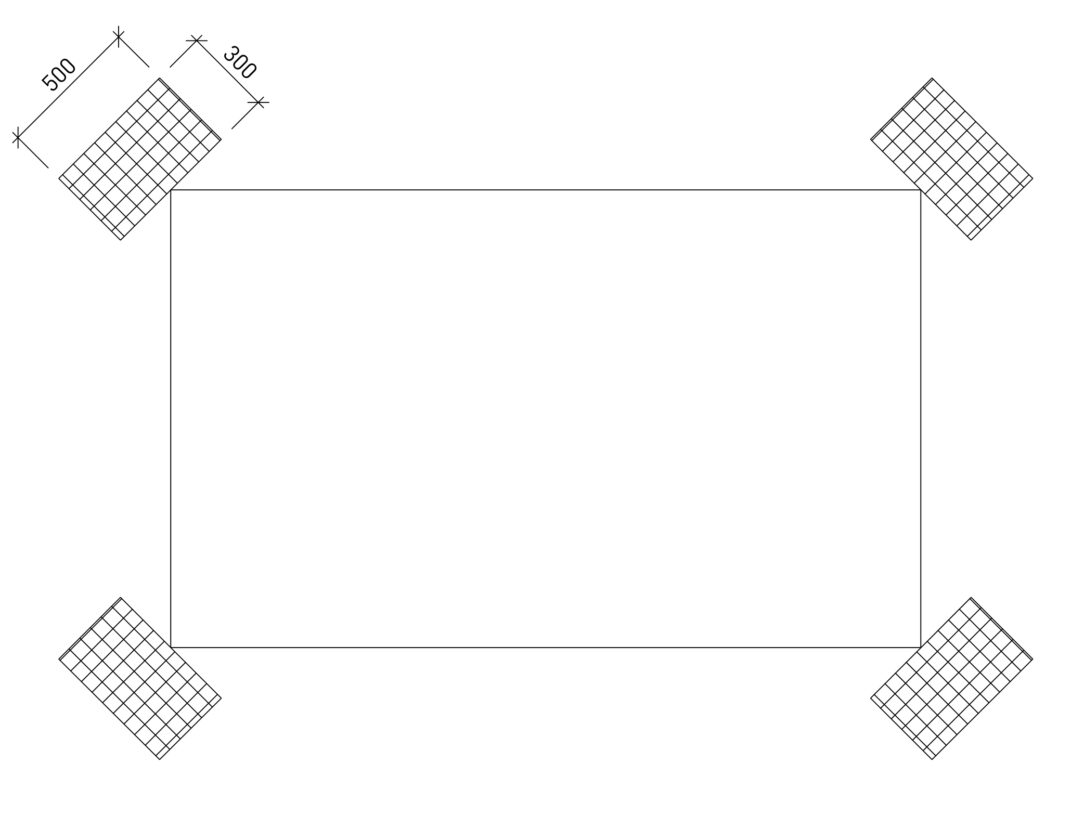

Před plošným stěrkováním osadíme rohové, ukončovací a dilatační profily. Všechny rohy otvorů vyztužíme pásy sklotextilní tkaniny o rozměrech 300 × 500 mm pod úhlem 45°. Spáru v koutě mezi ostěním a nadpražím překryjeme dalším zesilujícím pásem, případně použijeme systémový 3D prvek nahrazující obě výztuhy. Styk různých izolantů bez přiznané spáry zesílíme pásem širokým 200 mm, tedy 100 mm na každou stranu, nebo odpovídajícím přesahem tkanin. Stejně vyztužíme okolí vložených prvků, například žaluziových kastlíků.

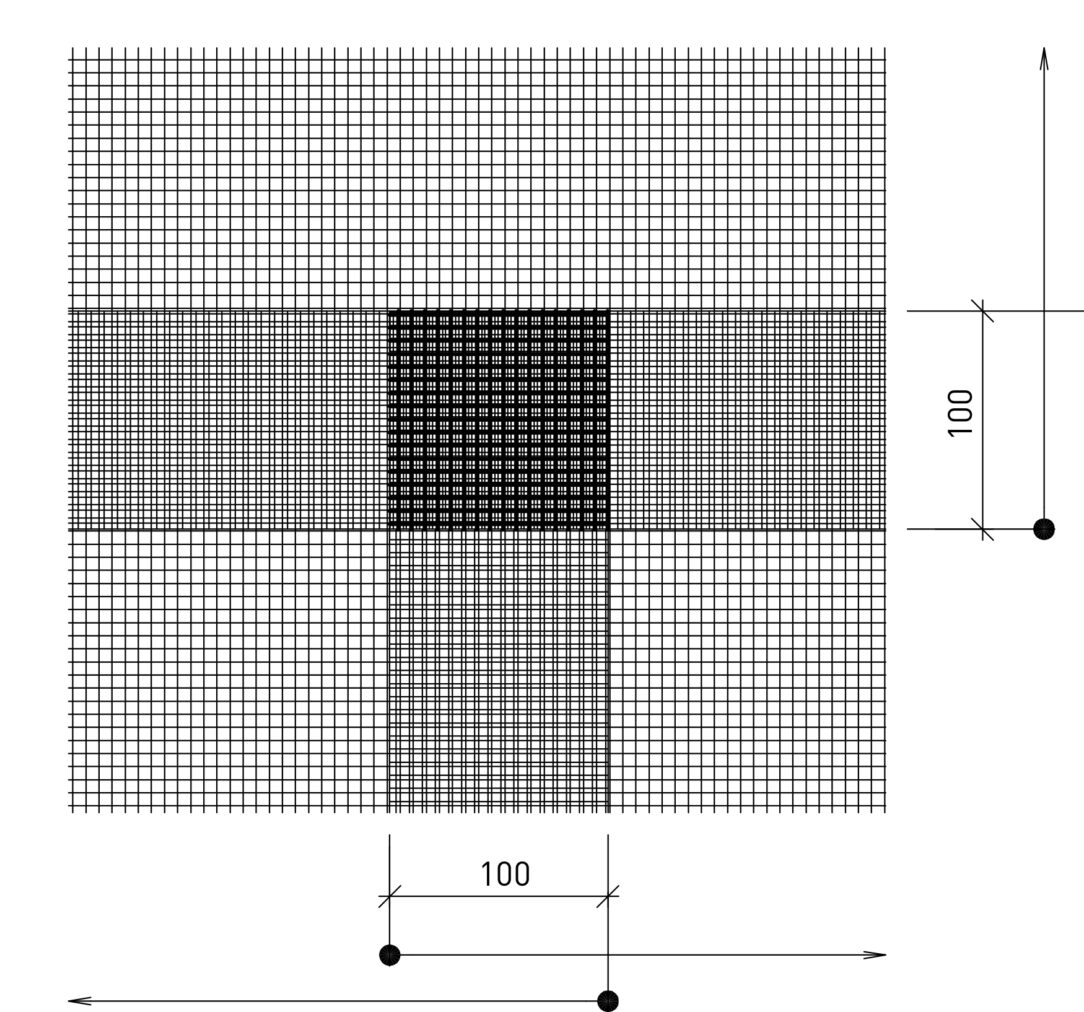

Na suché a čisté desky po osazení hmoždinek, obvykle 1–3 dny od nalepení, naneseme Multipor lehkou maltu v tloušťce nejméně 5 mm. Do čerstvé malty vtlačíme systémovou sklotextilní tkaninu a překryjeme ji maltou. Tkaninu umístíme do horní třetiny, nejvýše do poloviny tloušťky vrstvy měřené od vnějšího líce. Krytí musí být nejméně 1 mm, v přesazích alespoň 0,5 mm. Pásy překrýváme vodorovně i svisle nejméně o 100 mm, při převádění přes roh nebo kout alespoň o 150 mm. Na tkaninu profilů napojíme plošnou výztuž s přesahem nejméně 100 mm.

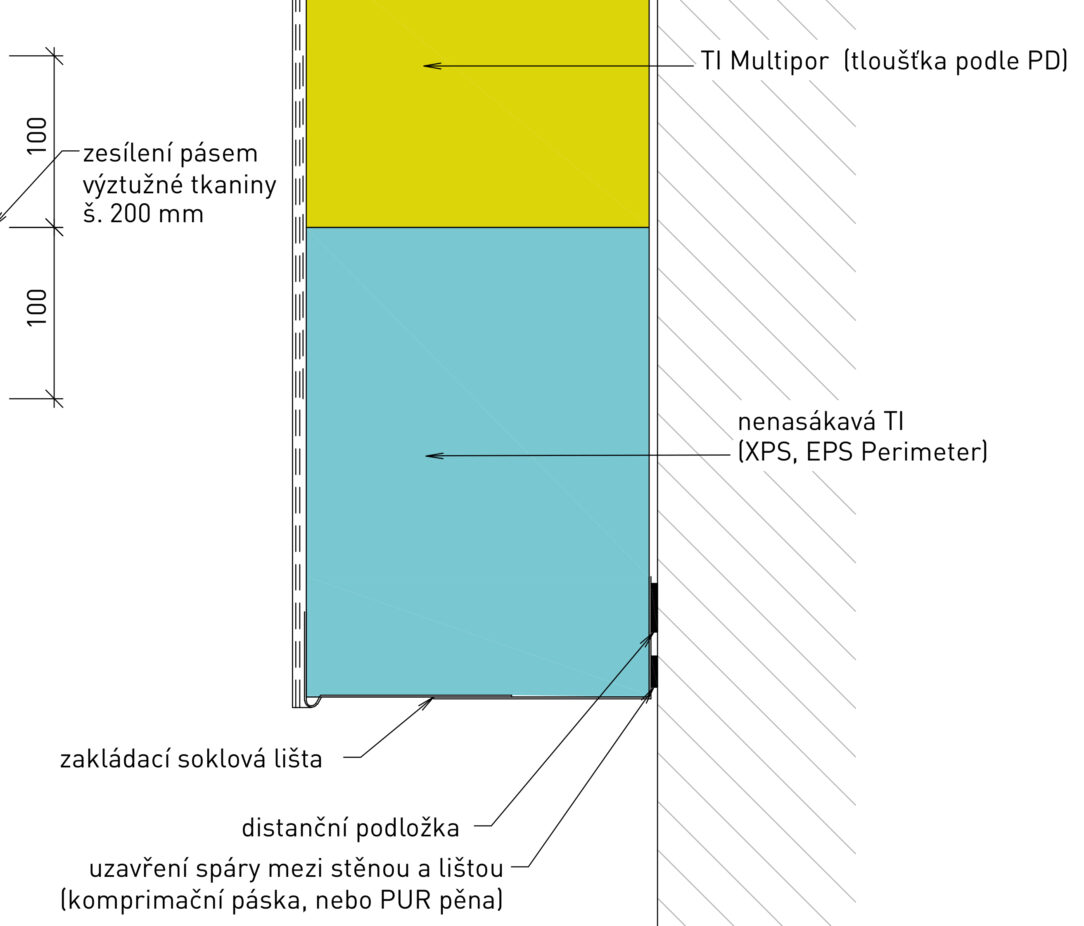

V soklové části z XPS nebo EPS Perimeter použijeme pro lepení i stěrkování maltu určenou pro daný izolant. Pokud na ni navazuje Multipor lehká malta, připravíme nejprve podklad cementovou lepicí a stěrkovací maltou pro XPS nebo EPS Perimeter. Mechanicky namáhané části můžeme podle projektu zesílit dvojitou výztužnou vrstvou nebo speciální zesílenou mřížkou. Přechody mezi izolanty a napojení na parapety, oplechování a prostupy provedeme podle projektových detailů. Dilatační spáry podkladu zachováme také v povrchové úpravě.
Na vyzrálou a čistou výztužnou vrstvu celoplošně naneseme penetraci odpovídající systémové omítce. Při více penetračních nátěrech dodržíme mezi vrstvami přestávku nejméně 24 hodin, další technologické přestávky podle předpisu výrobce omítky. Omítku naneseme nerezovým hladítkem shora dolů, stáhneme přebytečný materiál a ihned strukturujeme plastovým hladítkem. Ucelenou plochu provedeme v jednom záběru. Příručka doporučuje minimální tloušťku 1,5 mm pro roztíranou a 2 mm pro rýhovanou strukturu. Odstíny s TSR > 25 můžeme použít bez omezení, zatímco TSR ≤ 25 vyžaduje řešení v návrhu a dokumentaci výrobce ETICS. Dešťové svody umístíme nejméně 30 mm od hotové fasády.
Před převzetím nebo předáním fasády zkontrolujeme úplné zakrytí výztužné tkaniny, rovinnost povrchu, těsnost napojení a průběh dilatačních spár. Pro finální zrnitost omítky 1,5/2,0/3,0 mm uvádí příručka největší přípustnou odchylku rovinnosti výztužné vrstvy 2,0/2,5/3,5 mm/m.
